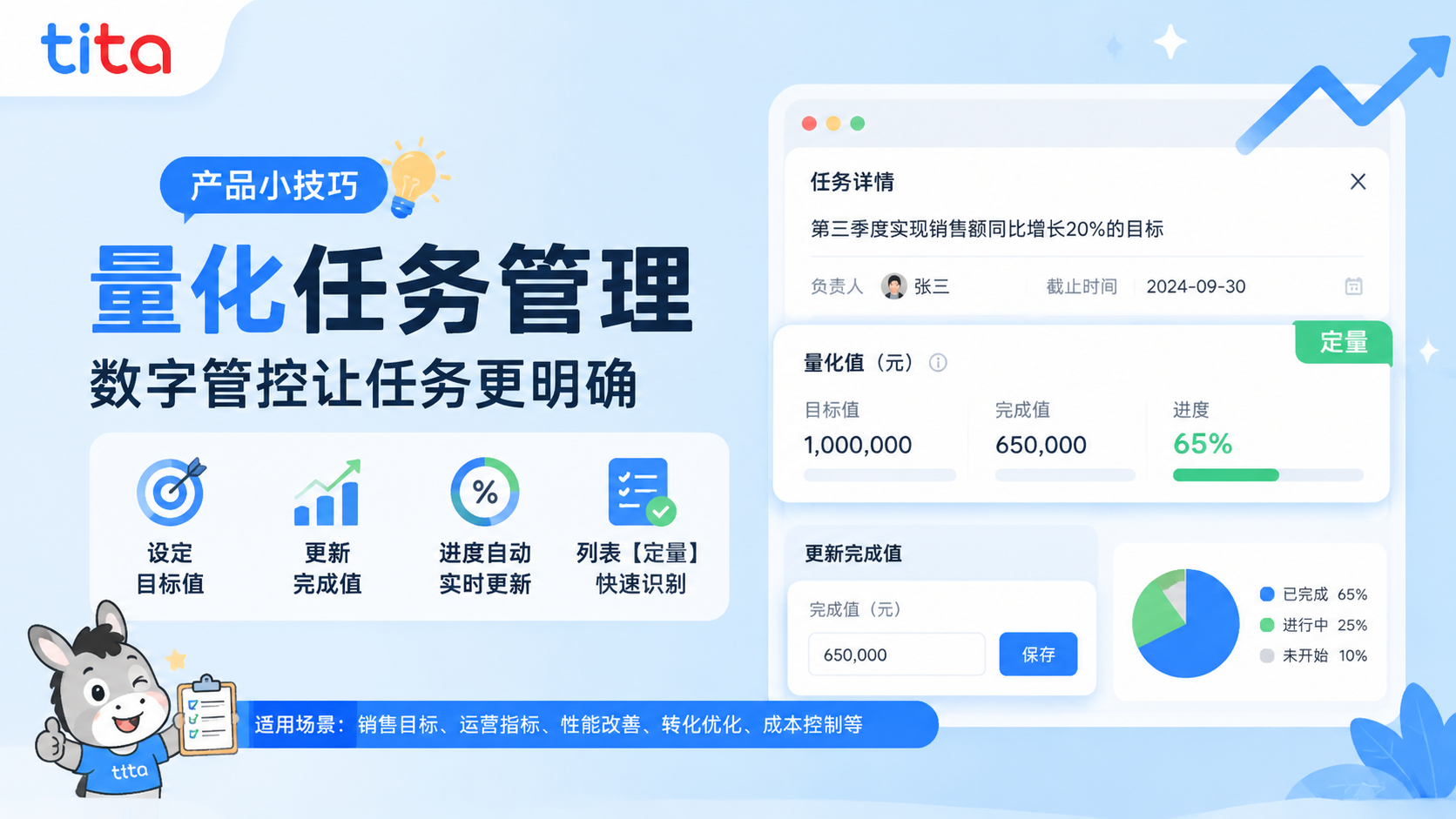

Tita 小技巧:量化任务管理——让任务进度用数字说话

解决什么问题:

很多任务天然具有明确的数字衡量指标,如销售额、用户访问量、页面加载时间、转化率、成本金额等。这类任务的进度评估,如果只用“完成了50%”这种模糊的百分比来表达,既无法反映真实的完成数值,也难以判断实际与目标的差距——50%是完成了50万还是5万?剩余50%的难度和工作量是否对等?管理者只能看到抽象的进度条,无法获取具体的完成数据,决策缺乏精准依据。同时,这类任务的进度由完成值与目标值的比值决定,手动更新百分比不仅重复劳动,还容易因计算错误或主观估算导致进度失真。

使用场景:

  • 销售团队设定了“第三季度销售额同比增长20%”的任务,目标值为200万,销售人员每周更新实际完成值(如本周完成12万),进度自动计算为6%,管理者可实时看到数字差距。

  • 运营团队承担“将网站UV提升30%”的任务,目标UV为10万/月,每日更新当日UV数据,进度自动刷新,无需手动算百分比。

  • 性能优化团队负责“将页面加载时间从5秒缩短至2秒以内”,目标值为2秒,完成值为当前实测值,进度随优化进展自动更新。

  • 成本控制任务“半年内将运营成本降低10%”,通过量化值追踪每月实际成本与目标成本之间的差距,及时调整策略。

如何使用:

新建量化任务时,直接在任务创建页面录入“目标值”并选择单位(系统默认支持元、个、%,管理员还可自定义添加其他单位),支持两位小数。任务创建后,在任务详情页的量化值区域,点击即可更新“完成值”,系统自动计算并更新任务进度——进度=(完成值/目标值)×100%,无需手动调整百分比。如果任务分解了子任务且子任务也是同单位的量化值,父任务的完成值会自动汇总子任务完成值,不再允许手动编辑,避免重复统计。量化任务在任务列表中带有【定量】标识,方便快速识别。如需清空目标值,点击量化值区域的“删除”即可,但已产生的完成值和进度会保留,后续可切换为手动更新进度模式。

核心价值:

将抽象的进度百分比还原为具体的数字指标,让管理者不仅看到“完成了多少%”,更看到“完成了多少数值”,决策更精准。进度由系统根据完成值自动计算,省去手动更新百分比的操作,同时消除人为估算误差。子任务完成值自动汇总,大幅降低汇总统计的工作量,让量化任务的管理真正“用数字说话”。


索取企业OKR绩效管理成功案例,直观体验《Tita一体化管理平台》,立即申请 《Tita 产品演示》 或 最受客户欢迎的《帮我配置考核表》
2024, Tita 重磅发布新品,开启“客户管理”与“项目交付”双引擎,帮助企业驱动业绩飙升!立即了解 《Tita 新CRM销售管理一体化》

相关文章

QQ客服
微信客服

1642413149-20220117175229841 == 微信扫码 ==

预约演示 企微客服
返回顶部
