升级详情
项目复制、项目模板引用优化
升级前:
项目复制、引用项目模板时:
调整项目、里程碑、任务的起止时间时,若把控不当,会出现 “任务超出里程碑时间、里程碑超出项目时间” 的情况,且无任何提示,需手动调整
看板和里程碑下任务调整后的排序无法保存
升级后:
调整项目开始时间同步调整里程碑和任务的起止时间
项目复制、引用项目模板时
调整的项目、里程碑、任务的起止时间时,若出现时间超出的情况,增加提醒,并且可以一键同步超出的时间
看板和里程碑下调整任务排序后,在复制和保存模板引用后排序依旧保存

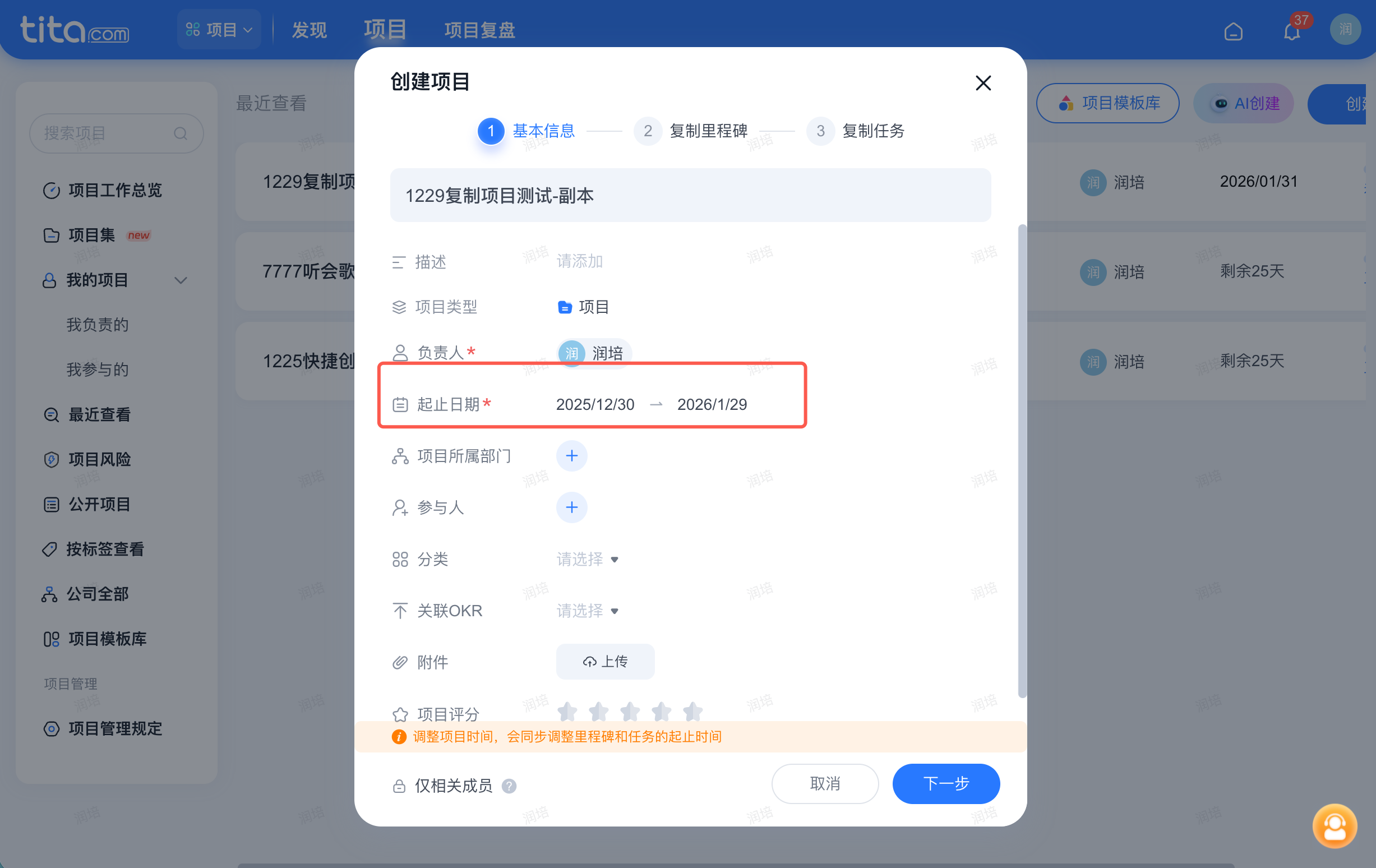

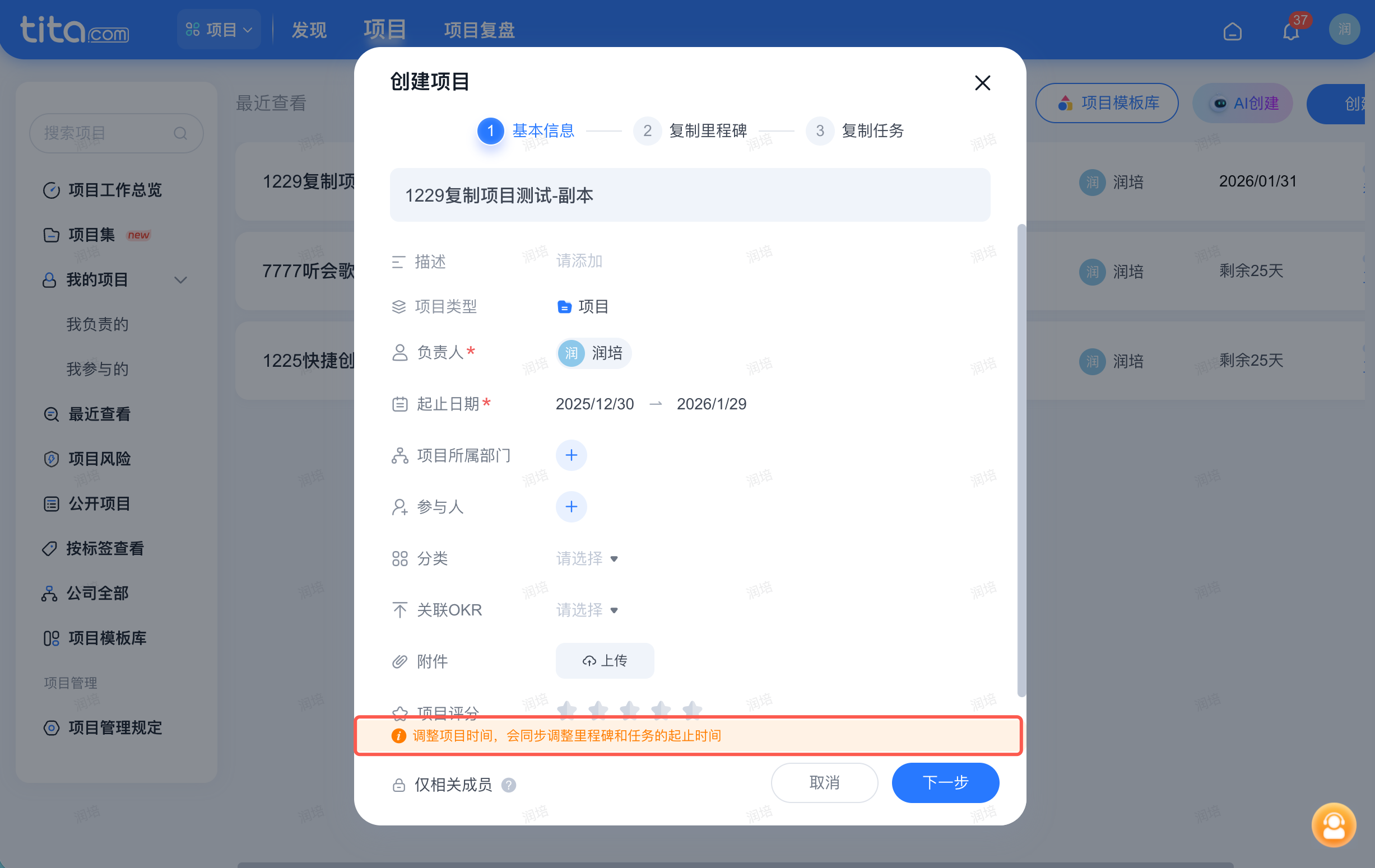

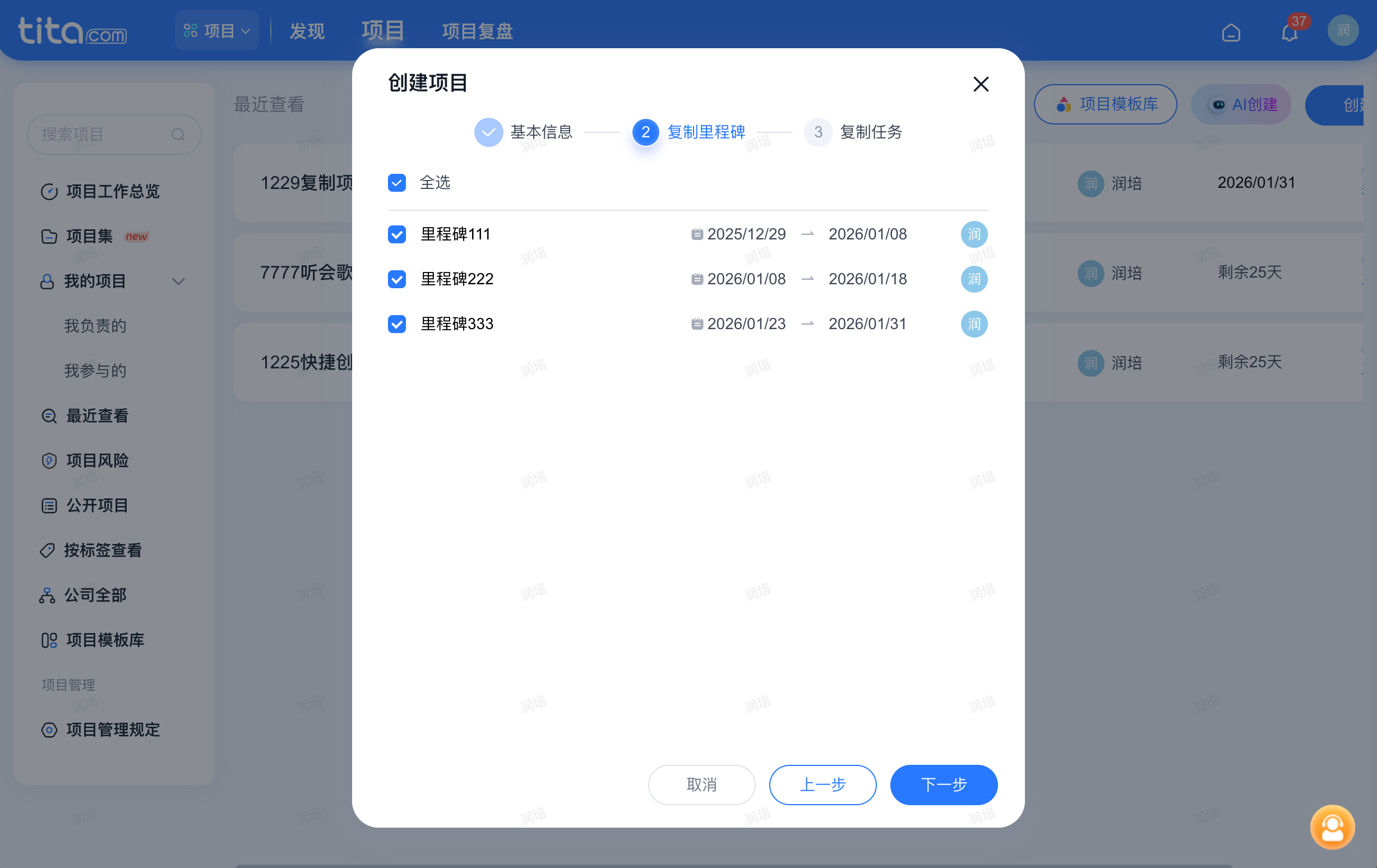

复制/引用项目时,基本信息增加提示

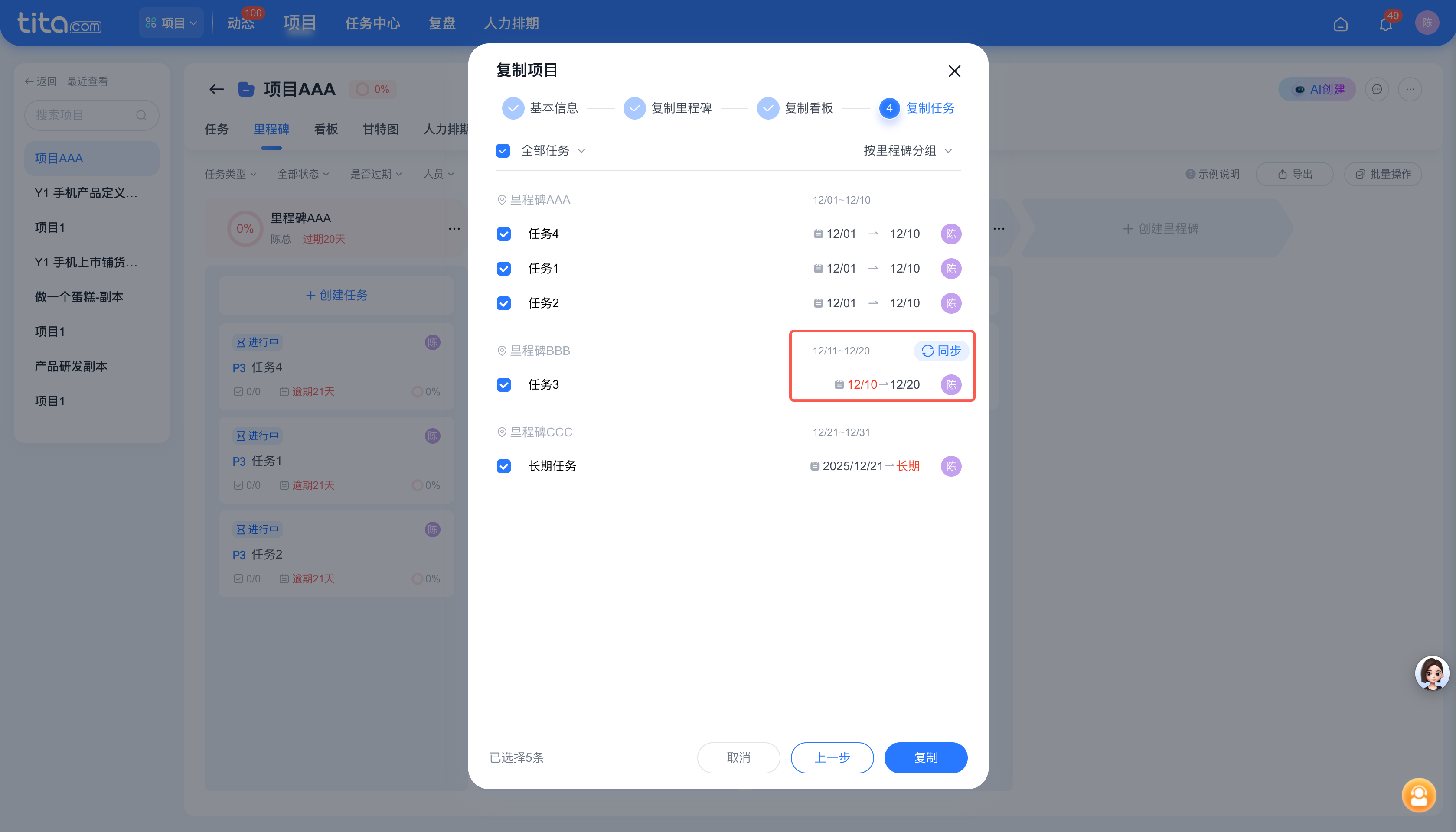

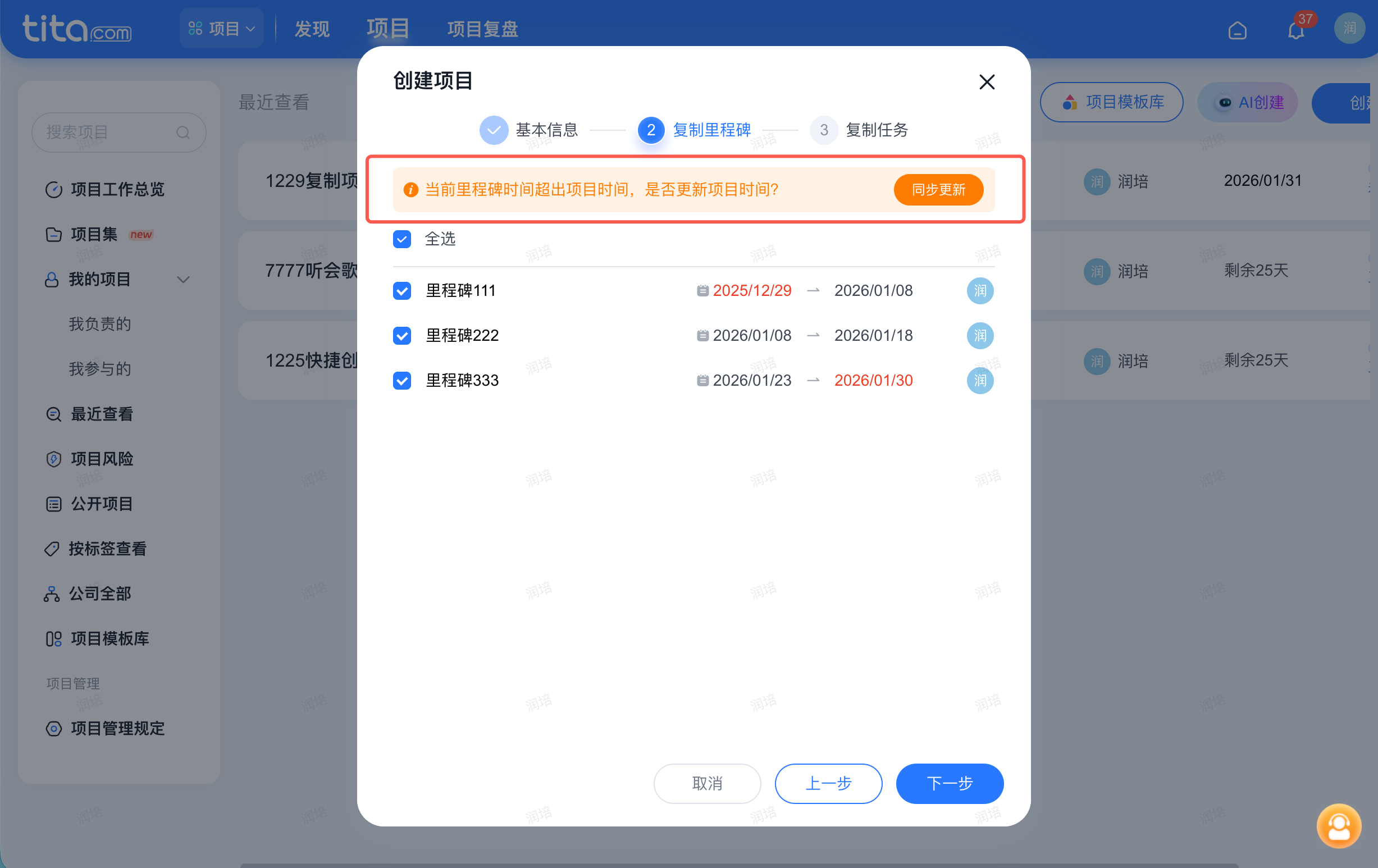

里程碑超出项目时间后,“复制里程碑”增加提示和一键同步能力
说明:同步后,项目时间将会包含所有里程碑时间
| 同步前 | 同步后 | |
| 说明 | 里程碑超出项目时间 | 项目包含里程碑时间 |
| 里程碑时间 |
|
|
| 项目时间 | ![]() | ![]() |

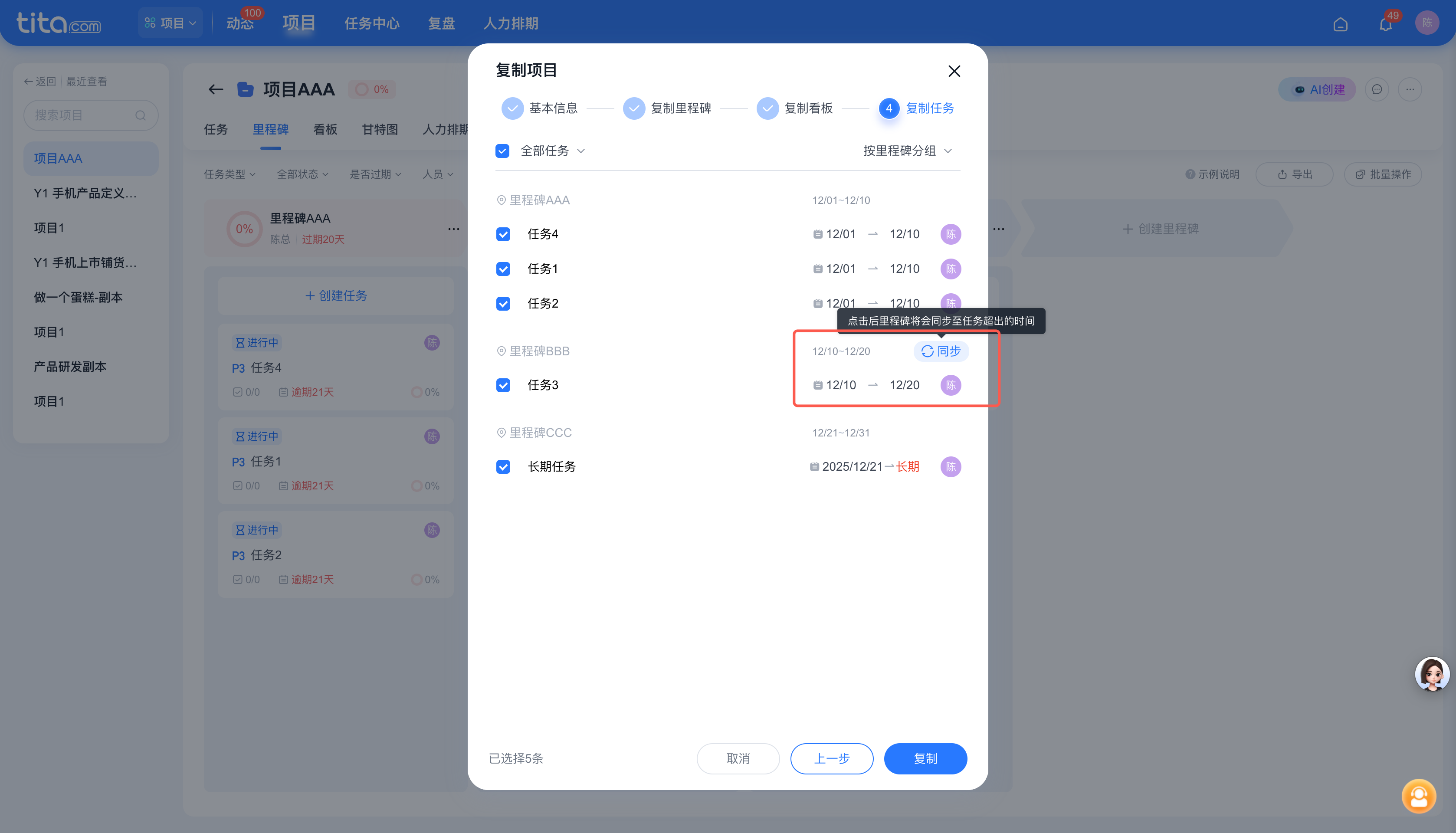

任务超出里程碑起止时间后,该里程碑增加同步按钮,悬停增加提示
说明:同步后,里程碑时间将会包含里程碑下所有任务时间
| 同步前 | 同步后 |
| 任务超出里程碑时间 | 里程碑包含任务时间 |
|
|
| 注意:项目下长期任务会一直标红,请合理分配任务时间 | |

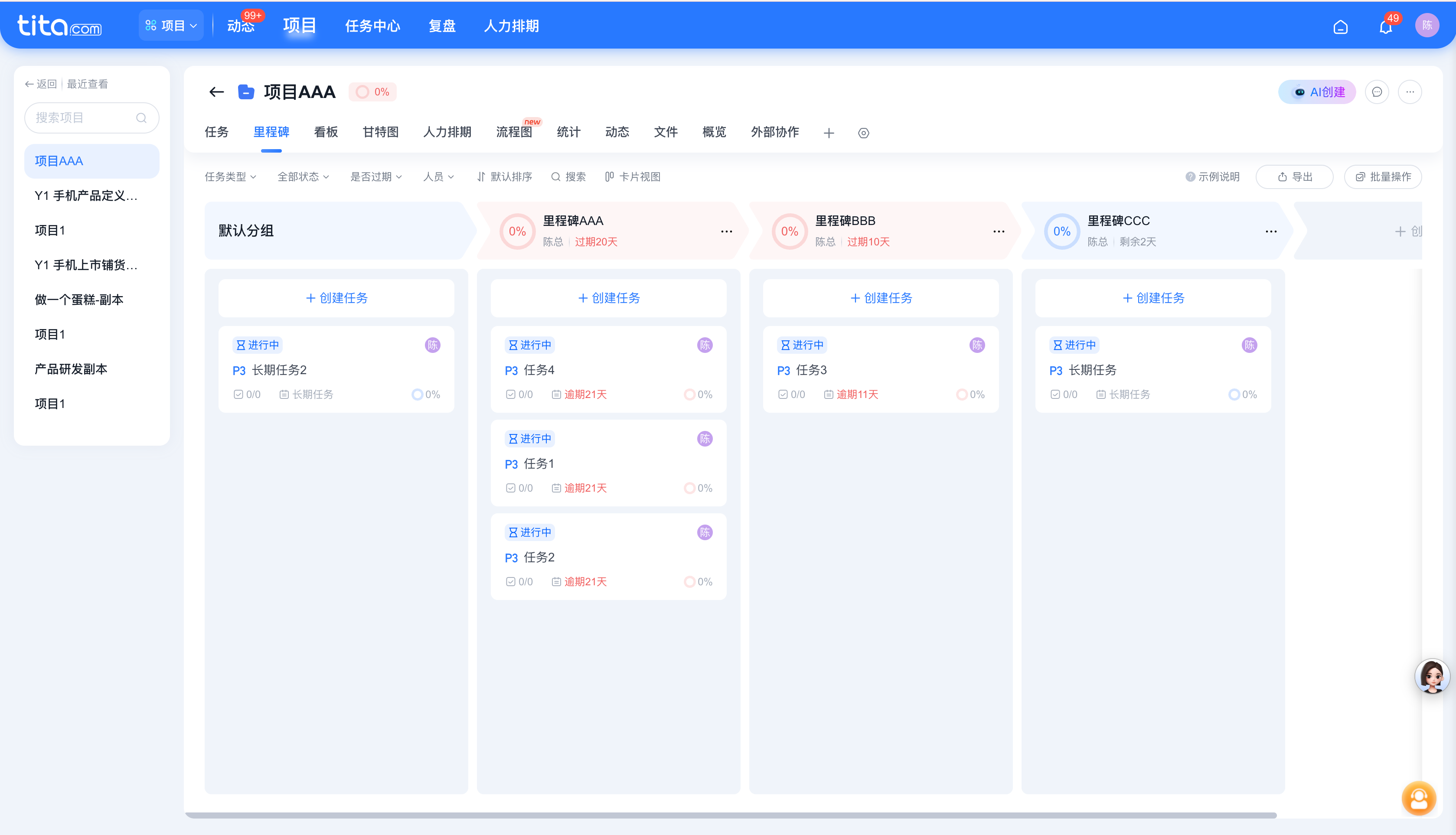

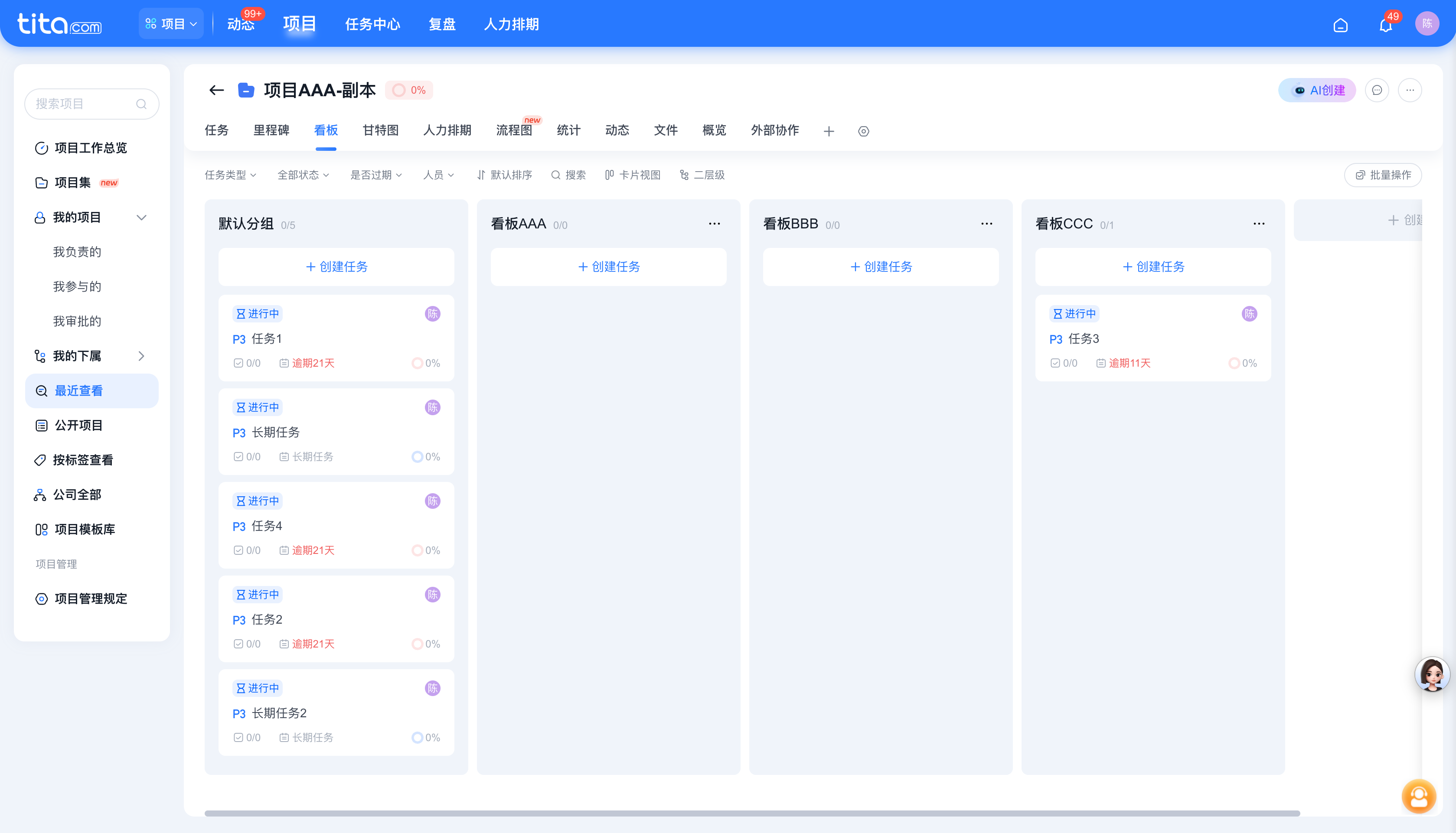

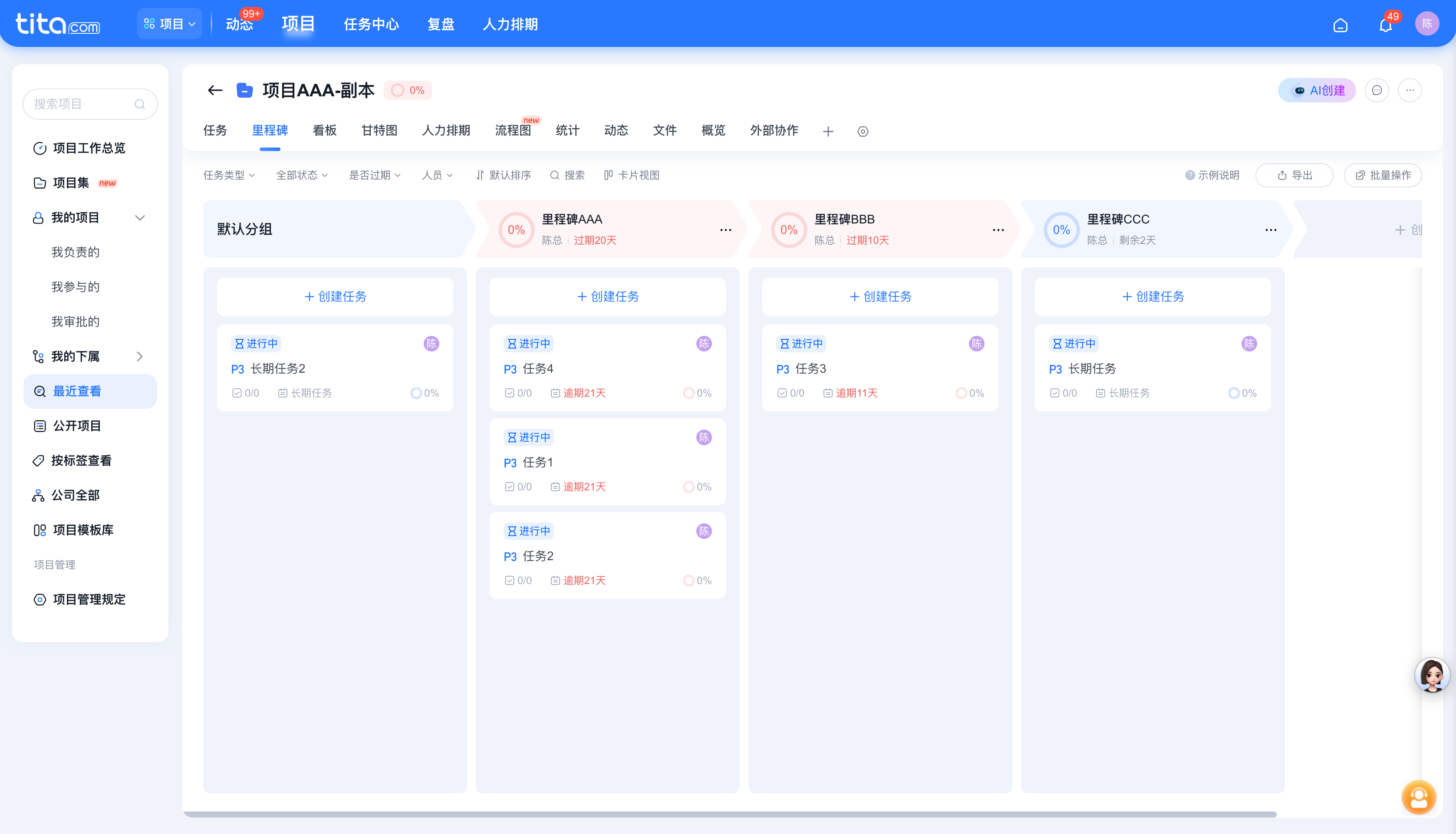

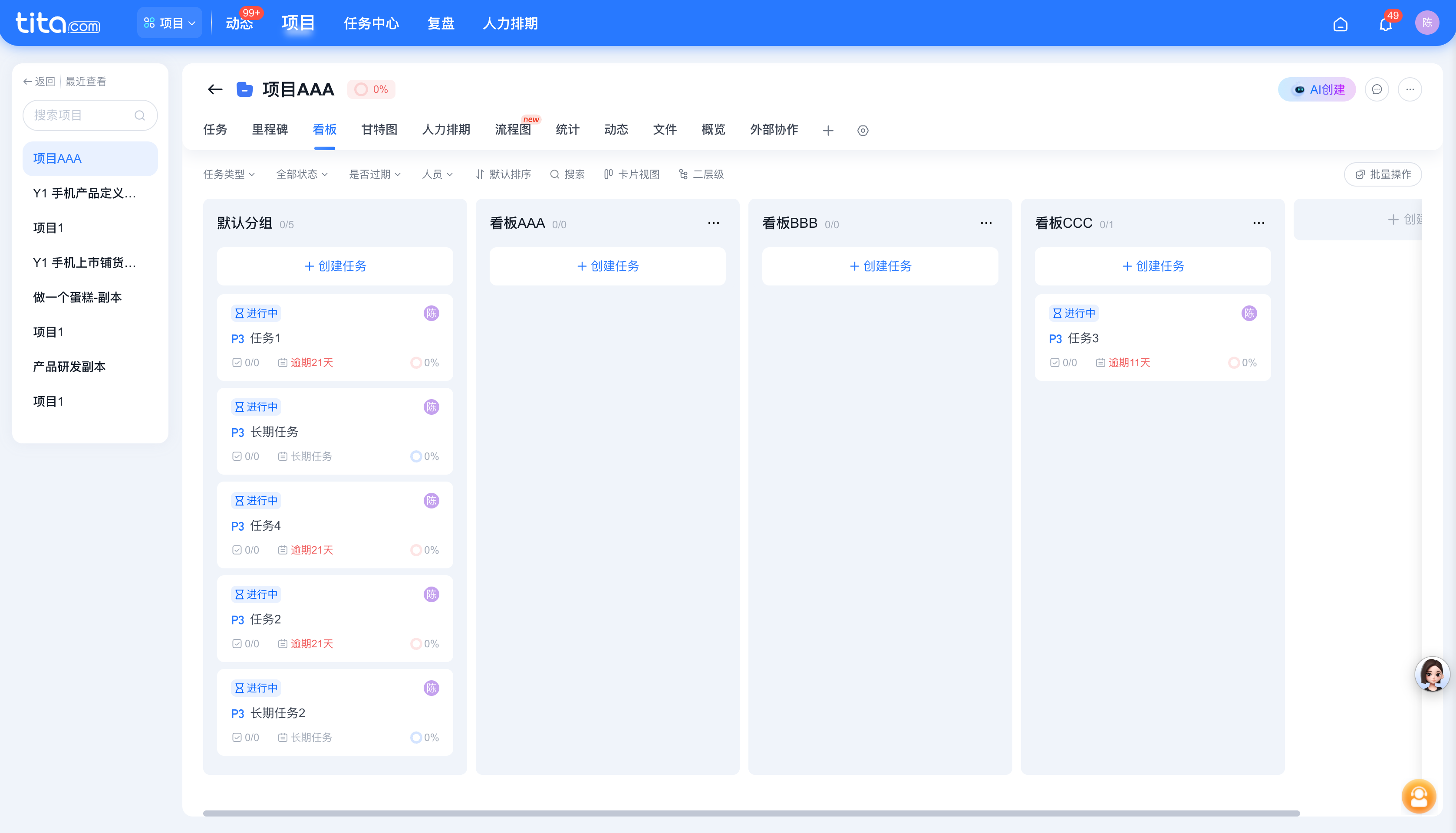

里程碑/看板 排序在 复制/引用 后支持保持原排序
| 原项目 | 复制/引用后的项目 | |
| 里程碑 | ![]() |
|
| 看板 | ![]() |
|
注意:目前调整的规则。当项目 第一个里程碑/第一个任务 在原项目开始时间是有时间间隔的。此时复制和保存模板引用后,第一个里程碑和第一个任务 与项目开始时间 保持一致,但里程碑和任务持续时间不变。
-
举例
-

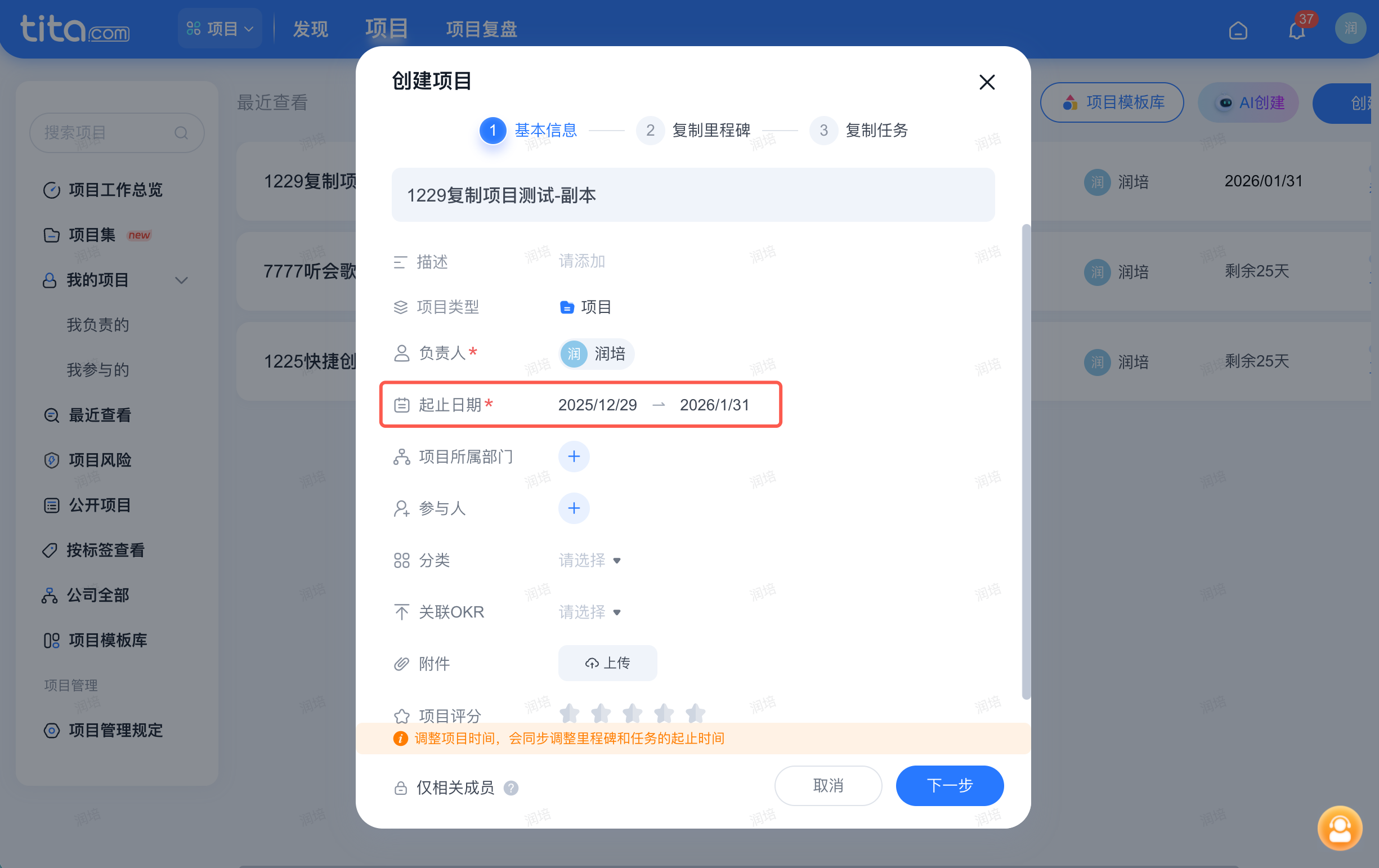

复制/引用 前 :原项目开始时间为:12月1日,第一个里程碑开始时间为:12月10日。
-
复制/引用 后 : 项目开始时间为12月1日,第一个里程碑开始时间变为12月1日。
-
人力排期表升级
升级前:
人力排期表仅支持统计员工负责任务,无法统计员工参与的任务,会导致领导无法清晰知晓员工的工作量
人力排期表只能表中查看全部任务的总和,无法快速查看当天任务信息
升级后:
人力排期表支持统计员工的参与任务,精准统计每人参与的任务数量、工时占比,杜绝人力闲置或过度饱和,合理调配资源
人力排期表支持一键下钻查看当日全部任务,节省信息查找时间,提升效率

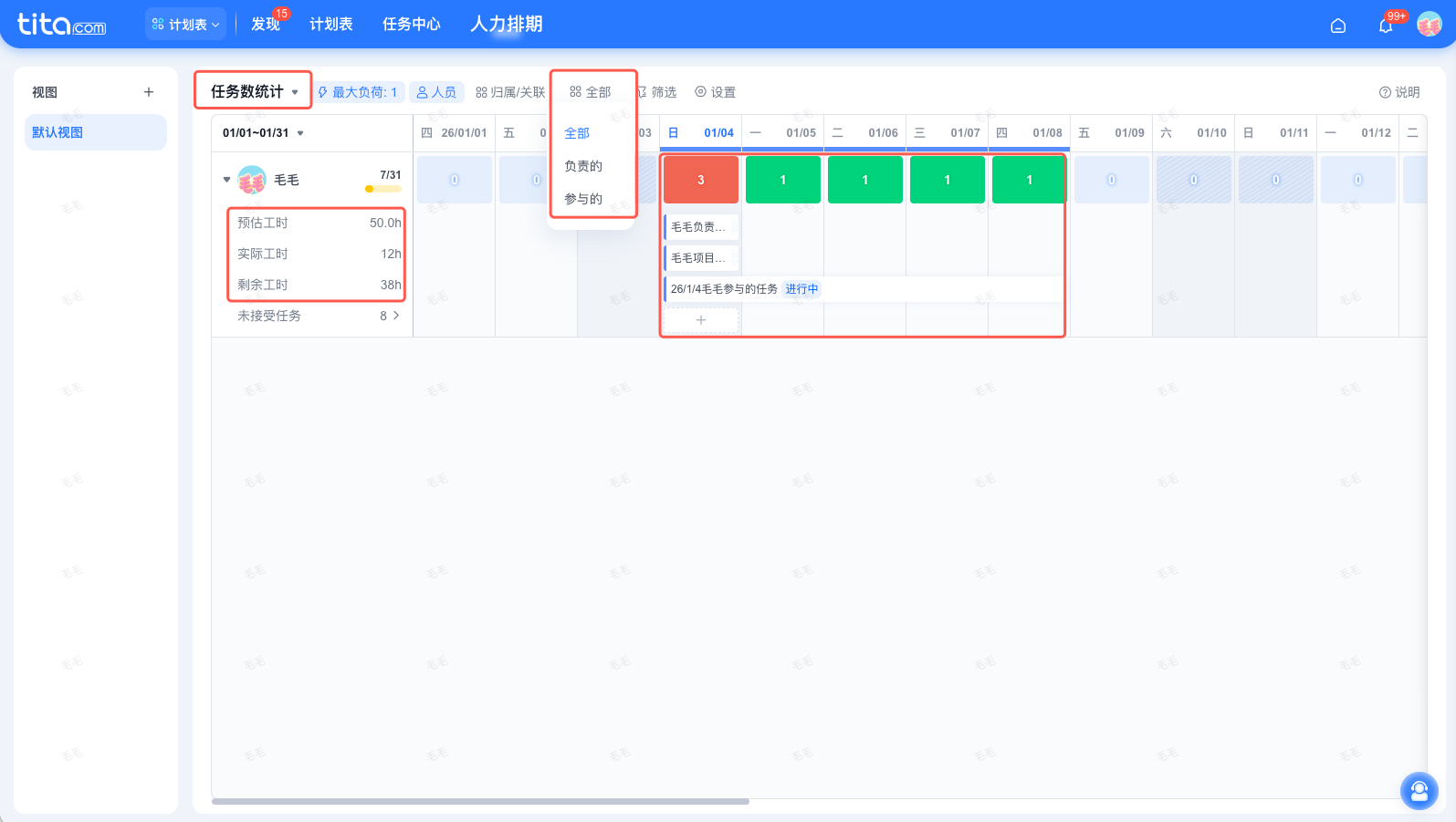

人力排期表支持统计员工的参与任务,可进行“负责的”“参与的”两种筛选需要查看的信息
说明:仅 “任务数统计”“实际工时” 两张表增加查看参与任务,且可通过筛选查看“负责的”和“参与的”两类任务。
任务数统计

实际工时

预估工时(仅支持查看“负责的”任务)

人力排期表,每日负荷表支持下钻查看有数据的详细信息
说明:每日负荷表的表格中有数据,即支持下钻触发弹窗查看信息。无数据则不支持触发弹窗

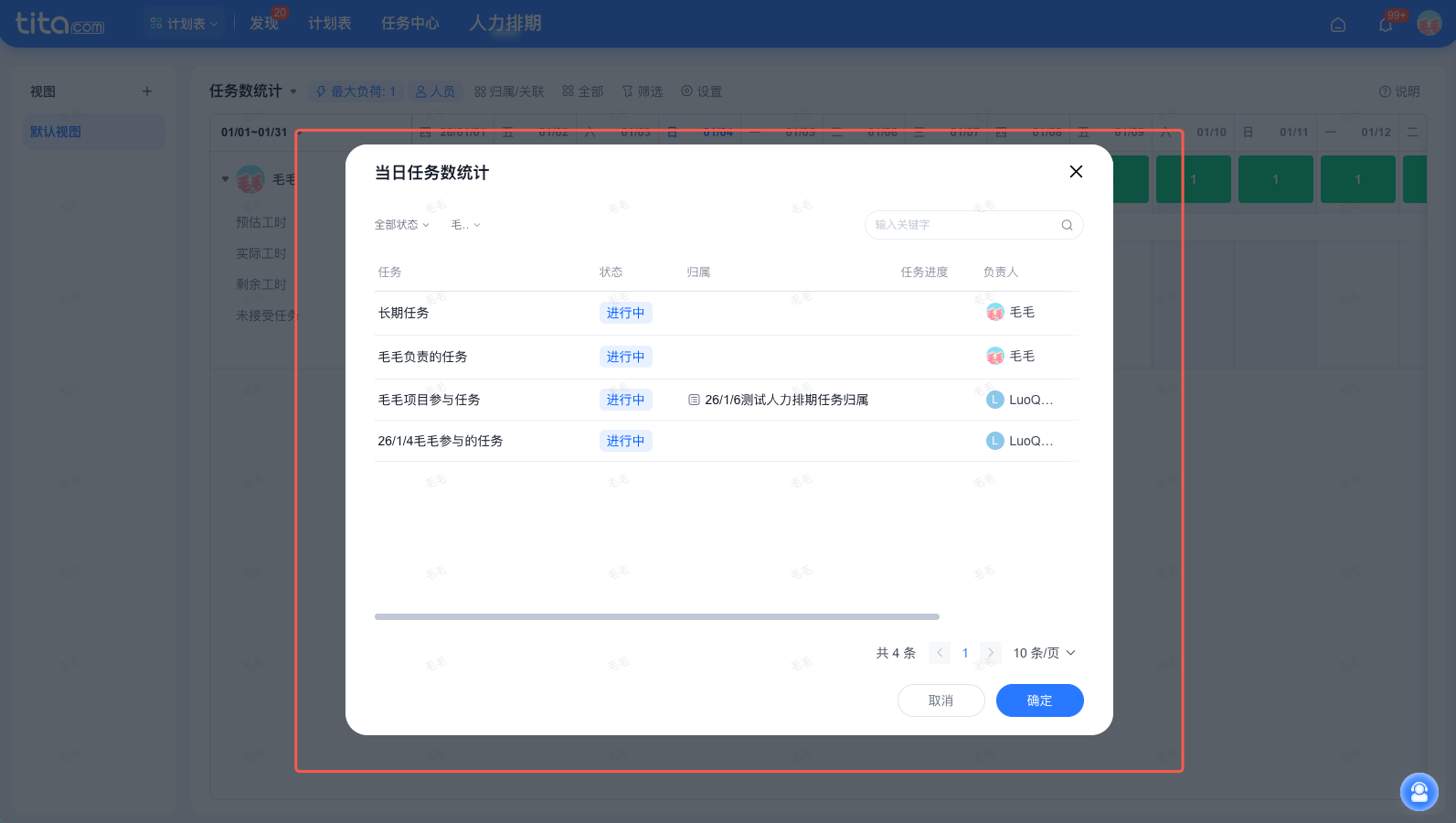

任务数统计示例图

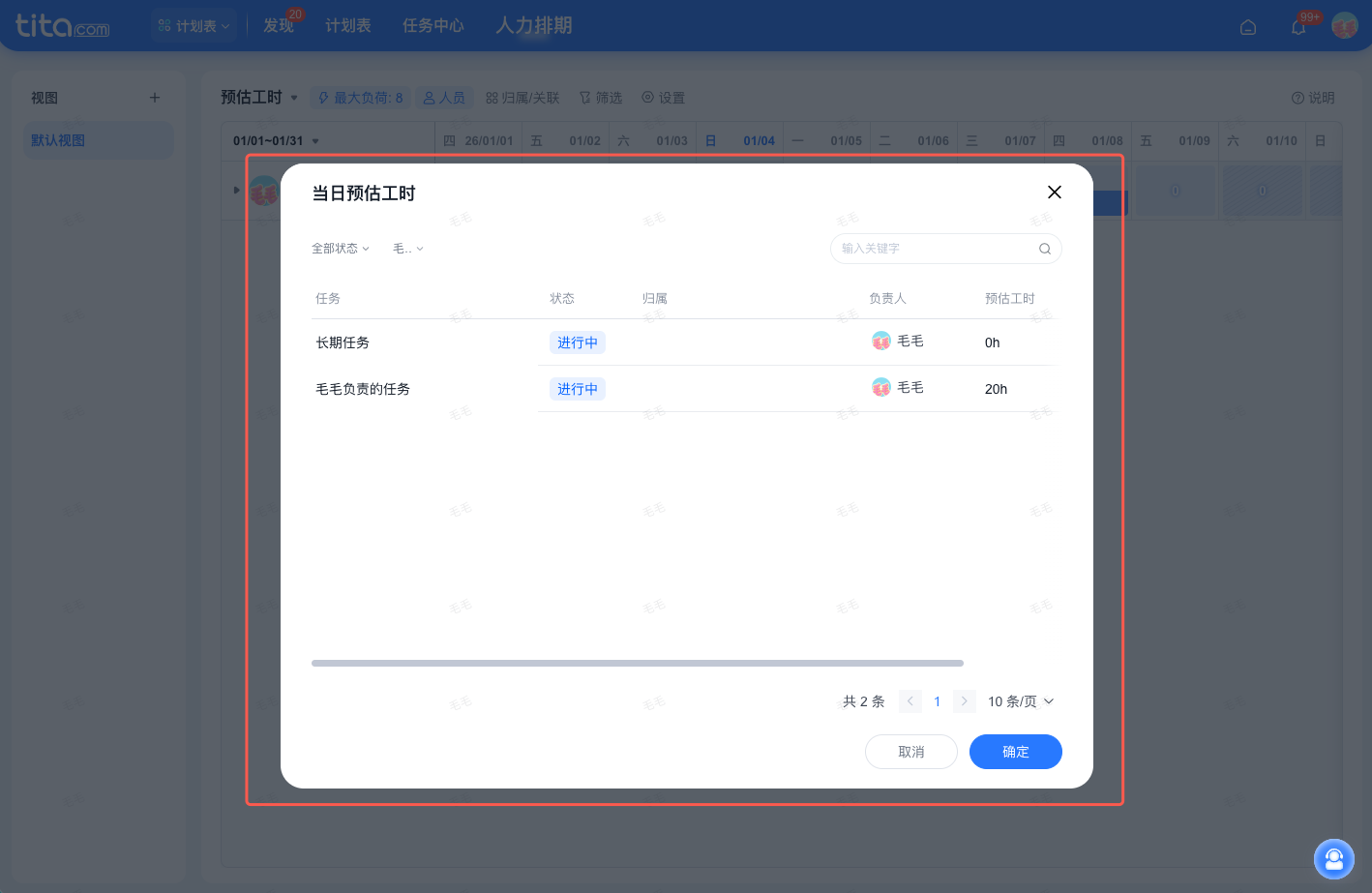

预估工时统计示例图
注意:下钻表内的信息说明
预估工时:任务的总预估工时
当日预估工时:分配到该天数的预估工时

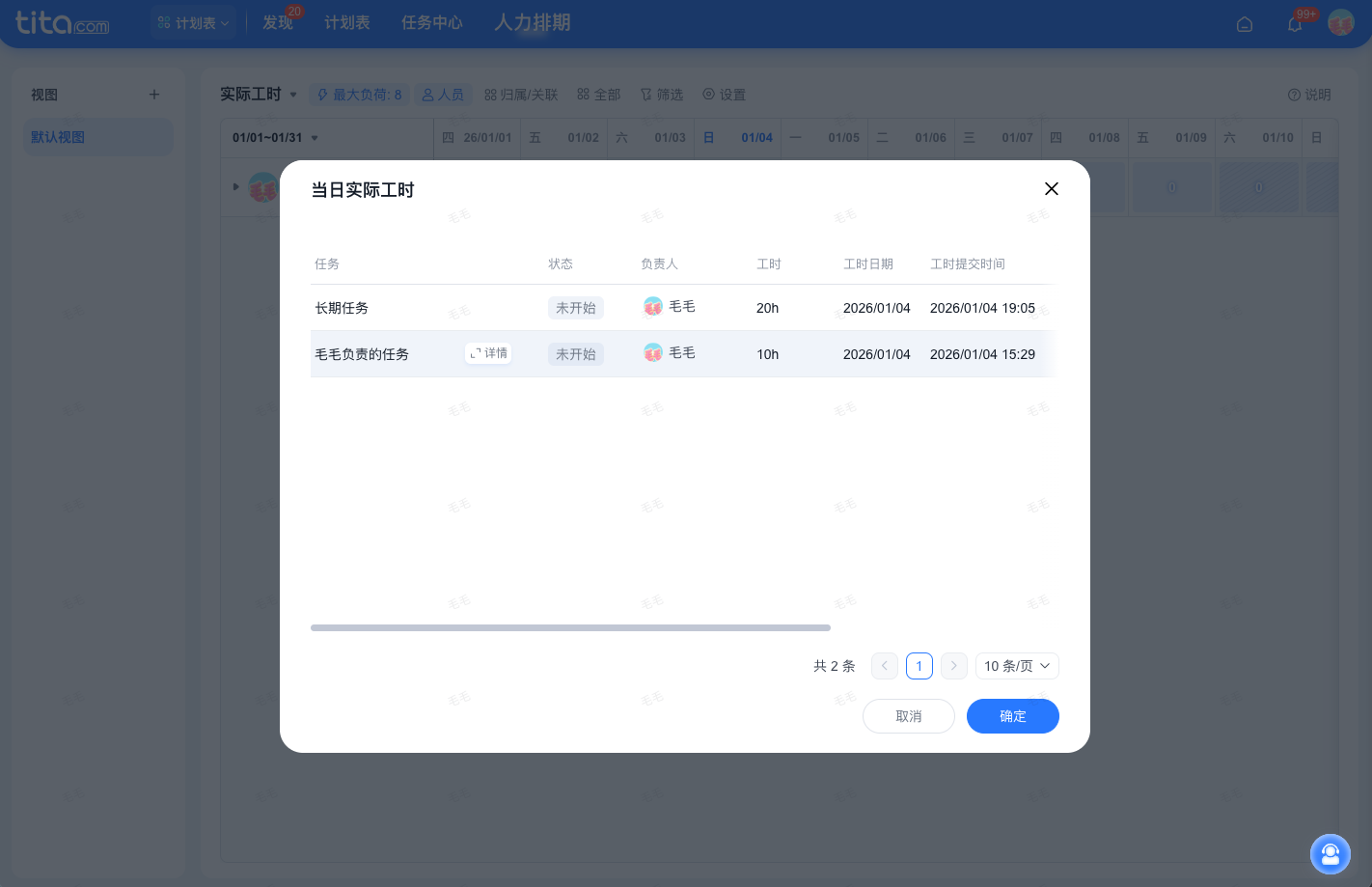

实际工时示例图
注意:下钻表内的信息说明
工时日期:指的是应该填写工时日期,比如昨天的工作工时未提交,在这里修改时间补充工时
工时提交时间:指我补充昨天的工时,但我是今天交的,今天就是我工时提交时间
